鋼結構支承滑移法關鍵技術要點
2026-01-07 10:12 陜西鋼結構 華邦鋼結構

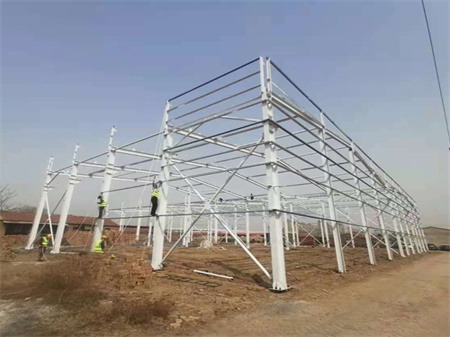

鋼結構支承滑移法是一種先進的大跨度鋼結構安裝技術,其核心特點是“結構不滑而支承機構滑”,通過支承架在結構設計位置搭設,為鋼結構原位安裝提供支承平臺,待該部分結構安裝完成后,支承滑移機構與已裝結構脫離,為相鄰結構原位安裝創造條件,如此循環直至完成整體安裝。
一、支承構架設計要點
支承構架設計除滿足常規的整體及局部穩定外,必須重點考慮水平動荷載。必要時可增設大斜撐以提高抗側剛度,確保鋼結構在滑移過程中的穩定性。支承構架應進行抗風分析、溫度分析、側向剛度分析和整體穩定性分析,采用空間有限元軟件進行整體驗算。
二、滑移同步控制技術
采用多點牽引實現滑移時,牽引的同步性必須得到嚴格控制。若難以保證同步性,應充分計算評估因牽引不同步給滑移單元造成的影響,必要時可為滑移單元進行臨時加固。同步控制精度要求相鄰頂推點位移差不超過3毫米,同步誤差控制在±2毫米內。
三、滑移軌道設置要求
滑移軌道一般設置在原有結構梁柱或支撐上方,軌道中心線與設計滑移軸線偏差≤5毫米,軌道頂面高程偏差±3毫米,同一橫斷面內滑軌高程差≤2毫米。滑道接口處不平及毛刺要修整好,滑軌表面應涂潤滑油,摩擦系數偏差不超過5%,以減少滑移阻力。
四、滑移單元劃分原則
滑移單元應為幾何不變體系,滑移過程中有足夠的剛度和穩定性,盡可能減少滑移時的抵抗力。當結構劃分單元長度不大于20米時,拼接長度允許偏差為±10毫米;當結構劃分單元長度大于20米時,拼接長度允許偏差為±20毫米。
五、安全控制措施
滑移過程中應設置三級預警閾值,當監測數據異常時自動觸發分級制動。滑移力超設計值1.2倍時自動停機,排查滑道卡頓、梁體卡阻等問題。風力超過6級時應暫停作業,啟用臨時抗風纜索固定結構。
六、質量控制指標
鋼結構滑移安裝完成后應測量其撓度值,所測撓度值不應超過相應設計值的1.15倍。每12米長軌道的垂直方向彎曲矢高不能大于8毫米,滑移限位精度不應大于10毫米。焊縫需100%超聲波探傷,確保焊接質量。
